風電甘肅公司馬鬃山第二風電場B區 二期100MW項目首臺風機并網發電 |
來源:中節能風力發電股份有限公司 時間:2021-07-27 |

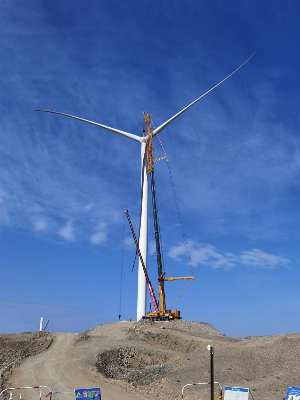

2021年是風電甘肅公司向百萬千瓦裝機目標進軍的關鍵之年,也是工程建設攻堅決勝之年。作為建黨百年獻禮工程的馬鬃山第二風電場B區二期100MW項目現場傳來捷報,7月25日15時50分,項目首臺風機順利并網,正式吹響了馬鬃山B區200MW項目全容量并網的沖鋒號。 馬鬃山第二風電場B區項目位于酒泉市肅北縣馬鬃山鎮戈壁,總裝機容量200MW,其中二期的100MW項目配置3.3MW雙饋風電機組31臺。本次并網的首臺3.3MW機組,輪轂高度100米,葉輪直徑156米,機組配置方面,均為甘肅公司所轄風場內機型之最。 自開工建設以來,面對緊張的工期進度,繁重的目標任務,復雜的建設條件等諸多不利因素,甘肅公司黨總支班子始終靠前指揮、科學部署,推動工程各個環節的有序銜接。期間,當地葉片生產廠家無法滿足75米以上葉片的現場供貨需求,為保證工程進度與質量,甘肅公司經多方協調,累計從邯鄲調運18套風機葉片,有效保障了現場吊裝需求。面對場內機組機位坡度大、主吊站位困難等難題,馬鬃山B區項目部及時協調塔筒廠家采取分段供貨,葉片采取板車吊裝的方式,避免吊裝面設備“擁堵”,確保機組吊裝有序進行。并網前夕,電網公司于6月中旬暫停辦理新建項目并網手續,項目部緊盯電網解封時間節點,結合一期項目并網手續辦理的經驗,早謀劃、早準備、早介入,關鍵環節派專人全程跟進,及時協調解決遇到的困難,確保手續辦理不松懈、不停滯、不脫節,于7月23日成功取得并網手續,為首臺風機并網打牢了基礎。 下一步,風電甘肅公司將立足風電公司“十四五”開好局起好步,持續秉持“安全第一、質量第一、追求卓越”的理念,凝心聚力、全力以赴、勇于擔當、科學推進,努力把從黨史中汲取的智慧和力量,凝聚到推動工程建設等重點工作中來,為風電公司“十四五”開好局做出新的更大貢獻,奮力為建黨百年的黨旗上再添光彩。
